【ユーザー課題】TimeTracker NXで行う予実管理
製造業のユーザー様から「TimeTracker NXで予実管理はできますか?どの機能を使えばできますか?」とご質問を頂くことが多いので、今回は予実管理のやり方に関して書いていきます。
市販ツールのため、できること と できないこと があります。その点を整理しながら紹介します。
TimeTracker NXで行える予実管理の種類
「予実管理」とい っても、色々な定義があります。TimeTracker NXで行える予実管理は2つです。
A:【計画期間と実績工数入力期間との比較】
B:【計画工数と実績工数との比較】
Aは、ガントチャート上に、実績線を表示することで、比較することができます。
※参考サイト:実績線を表示する
よくお問い合わせ頂くのはBのほうです。
今回はB【計画工数と実績工数との比較】。そのなかでも「リソースごと計画工数と実績工数の比較する」というテーマで解説をします。
プロジェクト、工程単位での予実管理は簡単
単体プロジェクト内であれば、ワークアイテムごとの計画工数と実績工数は簡単にできます。
入力条件は
・計画工数をプロジェクト画面上で入力すること
・実績工数をリソース(メンバー)がタイムシートで入力すること
上記を満たせば表示することができます。

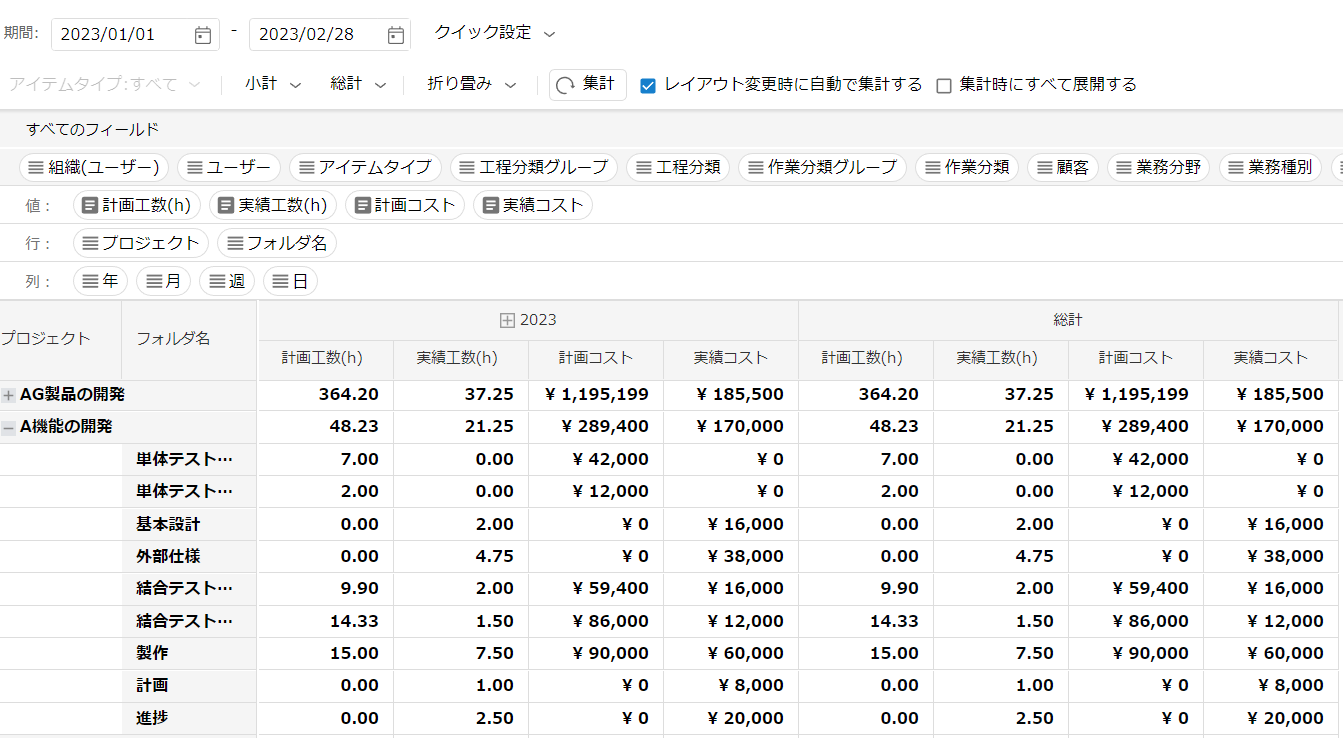

プロジェクト横断でプロジェクト単位、工程単位で集計も可能です。
入力条件は下記です。
・集計対象の末端のアイテム(タスク)の期間(開始日・終了日)が入っているか
・集計対象の末端のアイテム(タスク)にリーダーが割り当てられているか
・集計対象のフィールド(計画工数・実績工数など)に値が設定されている。
このようにプロジェクト横断して、予実管理が可能です。
リソースごとの予実管理はどこまでできるのか
今回ご質問を頂いたユーザーからは「リソースごと、各タスクごとの予実管理を行いたい」と要望を頂いています。
「入力」「出力」2つの観点でお伝えいたします。
■結論
・リソース(メンバー)ごとの実績工数の入力はできる(タイムシートで30秒で実績入力可能)
・リソース(メンバー)ごとに対しての計画工数入力はできるが
管理者の入力負荷と計画工数が期間案分させることを受容できかるかによる。WBS上のタスク数が爆発する可能性もある
■入力

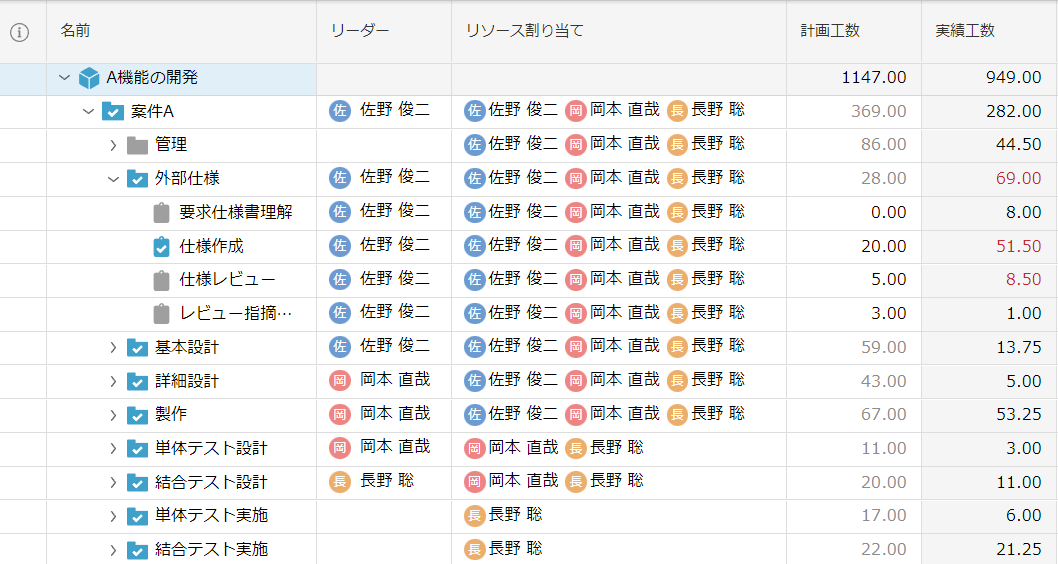

①リソース(メンバー)ごと各タスクごと入力することはできます。
ただし、入力にかかる手間は受容していただく必要があります。
※参考サイト:リソースの計画工数を編集する
②短期間のタスクとしてアイテムを作成する
計画工数を実態に合わせて設定するためには各タスクに期間を入力する必要あります。
この入力を行うことで、管理が複雑になるリスクがあります。
あるユーザー様は「タスク爆発」を起こしていますが、各日・週ごとのタスクの予実を計るためには必要ということで、実施をしています。

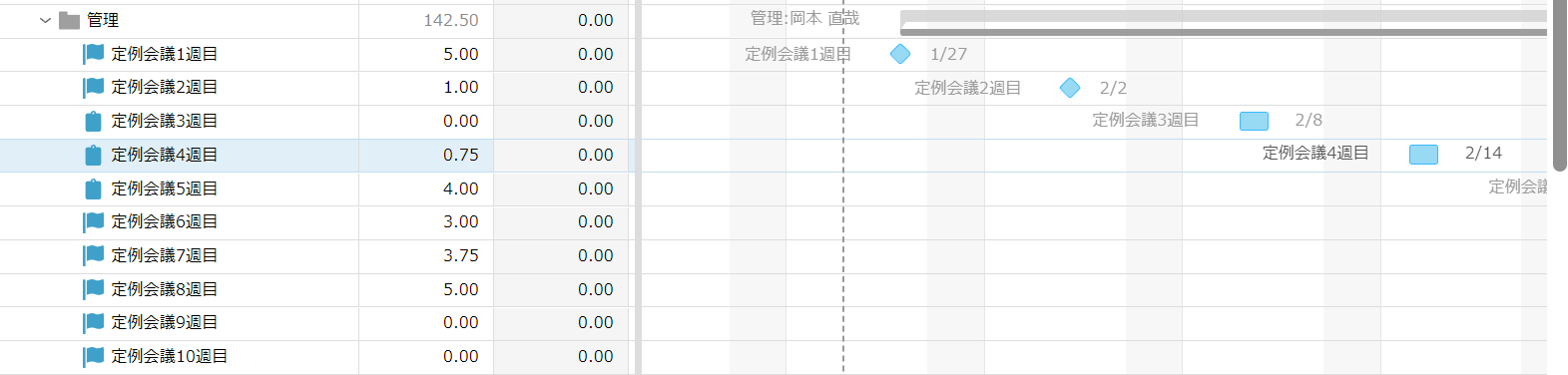

※下記はあるユーザー様の「会議タスクの予実管理」のWBS例です。

※タスクを詳細化し、かつリソースごとの計画工数の入力を行うことは負荷がかかります。
■出力
NX5.5ではリソースごとタスクごとの表示はできません(プロジェクト、工程レベルは可能)。

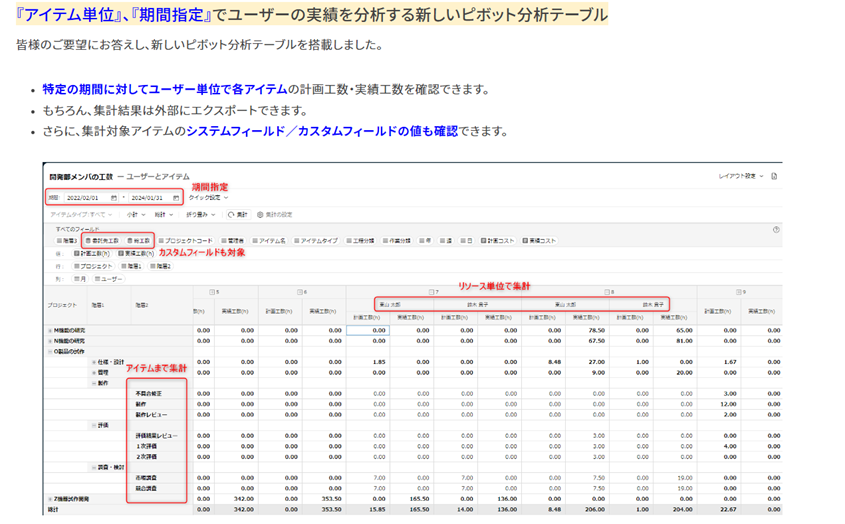

しかし、次期バージョンでは、リソース(メンバー)ごとの予実表示は可能となります。
・表示期間を指定し
・プロジェクト横断して
・リソース(メンバー)ごと
・タスクごと
・年、月、週、日ごと
表示ができるようになります。
タスクに期間が入っていることが、条件です。
