TimeTracker NX開発チームのプロジェクト管理事例を大公開 【後編】 ~TimeTracker NXの機能でどうマネジメントしているの?~
デンソークリエイトの社内ツールでもあるTimeTracker NX。
今回は、TimeTracker NX開発チームがTimeTracker NXを用いてどのようにマネジメントしているのかをお話します。
本稿はプロジェクト管理に関する弊社事例紹介として
・アイテムをどのようなステータスで管理しているのか(進捗管理)
・どのようにメンバーの工数を管理しているのか
・現場ならではの悩みや葛藤
に関して「STAR」と呼ばれるインタビュ ー手法を用いて、 Situation(状況) 、 Task(課題) 、 Action(行動) 、 Results(結果)別にヒアリングした内容をお伝えします。特にAction(行動)の章では、具体的な運用事例を紹介しますので、ご一読いただければ幸いです。
取材対象者: TimeTracker NX開発PM Kさん
開発チームをまとめるデンソークリエイトのエース。
■Situation(状況):開発アイテムの完了とメンバーの工数管理について教えてください
「Kです。TimeTracker NX開発のPMです。チームは15名います。開発領域ごと2チームに分かれており、各リーダーがメンバーの教育などを担っています。
私のマネジメントの役割はというと
・開発アイテムを完了まで持っていくこと
・チーム・メンバーの工数をコントロールし、開発工数を確保すること
が主です。
本日は、開発アイテムの進捗管理とメンバーの工数管理に関してお話をします」
■Task(課題):開発チームの課題と気を付けていることを教えてください
「前編でもお話した内容の繰り返しになりますが、以前は、開発したいアイテム(機能・仕事内容)を詰め込むだけ詰め込んで製品リリースに時間を要してしまうことが課題でした。
そこでマネジメントするうえで、下記のルールを掲げました。
・開発アイテムは担当1名ごと割り当て
・アイテム数はできる数だけ(YAGNI「You Ain't Gonna Need It」)
・ステータス(進捗管理の最適化)
・メンバーごとどの工程にどれだけ時間を使っているのか都度確認する
上記を大切にしながら取り組みました。
開発アイテムの進捗管理とメンバーの工数管理に具体的な方法を紹介します」
■Action(行動):どのようにマネジメントしているか教えてください
「マネジメントの具体的な方法と考え方をお話します。
【アイテム割り当て】
開発アイテム(タスク)をメンバー(リソース)に割り当てることで、仕事がスタートします。
その際には、1タスク1メンバーで割り当てるルールで運用しています。
そして、メンバーに割り当てる開発アイテム(タスク)の数は上限を決めています。
チームでは、毎日Zoomで進捗確認を行います。“あのアイテムどうなっている?”という問いに即答できない場合は黄色信号です。メンバー本人のキャパを超えている可能性があるので、アイテムを次のスプリントに回すなどの対策を講じます。
『開発アイテムは食べられるだけ』を意識しています。
【ステータス管理】
開発アイテム(タスク)を完了に持っていくため、ステータスを定義しています。
各ステータスは
・進捗率
・どういう状態になったら次に移れるのか
というルールを決めています。
例えば「修正確認待ち」から「完了」に移るためには該当のレビューファイルの指摘一覧が全てオールクリアになっていなければなりません。ステータス管理は数値とその定義を明確にすることで、曖昧な管理から脱却しています。
【カンバンビューでステータスの確認】
TimeTracker NXは、プロジェクト内のスプリント(パッケージ・タスク)をカンバン表示することができます。
これにより、どのアイテムがどのステータスなのか一目瞭然になり、管理の落球を防ぎます。
【工数管理】
前段では、開発アイテムの進捗管理のお話をしましたが、あわせて、メンバーの工数もマネジメントしています。

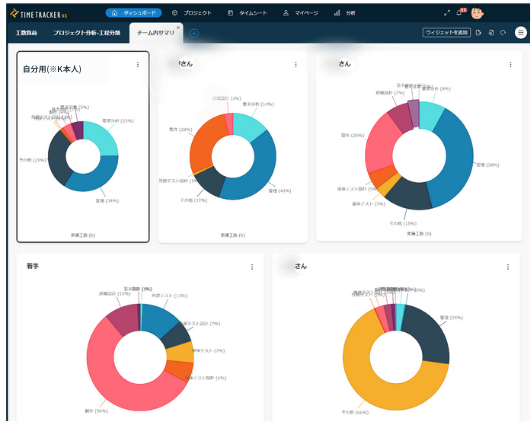

「進捗が悪い」場合、メンバー本人が開発工数を投下できていないケースがままあります。そのような理由から、メンバーの実績工数を「工程分類」ごとに区別し、ダッシュボードで確認しています。
これを行うことで、本来開発工数の時間を投下すべきメンバーが管理工数にかかりすぎている、憂慮すべき状態もすぐにキャッチすることができます]
