ガントチャートを出力する

概要

Excel連携アドインを利用して、ガントテーブルとガントチャートを合わせてExcelに出力することができます。

  • 出力した後に Excel上で必要な情報を追加し、関係者と共有することができます。
  • 出力するアイテムやガントチャートの期間は指定できますので、必要な情報に絞って出力できます。

実行はExcelのリボン上のボタンをクリックし、ウィザードに従い出力条件を指定します。

Standard Editionでは、本機能を利用できません。

Excelにガントテーブル・ガントチャートを出力する

Excelにガントチャートを出力する手順は以下のとおりです。

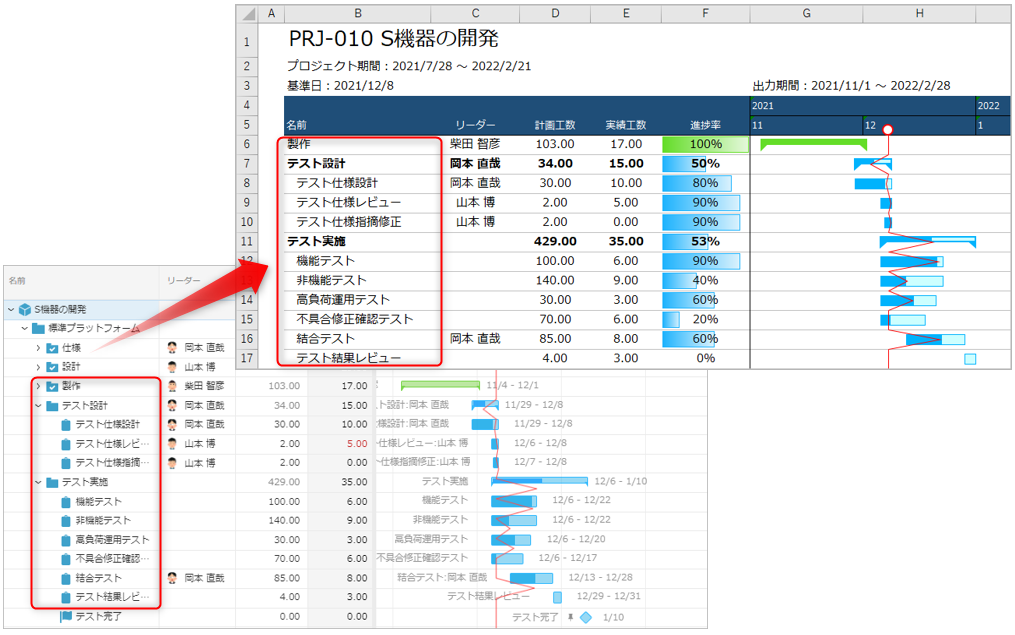

  1. 「TimeTracker NX」タブの「ガントチャート出力」ボタンをクリックします。

    はじめてExcel連携アドインを利用する場合

    次のリンクの手順で「接続情報の設定」を実施してください。: 「新しく表を作成する

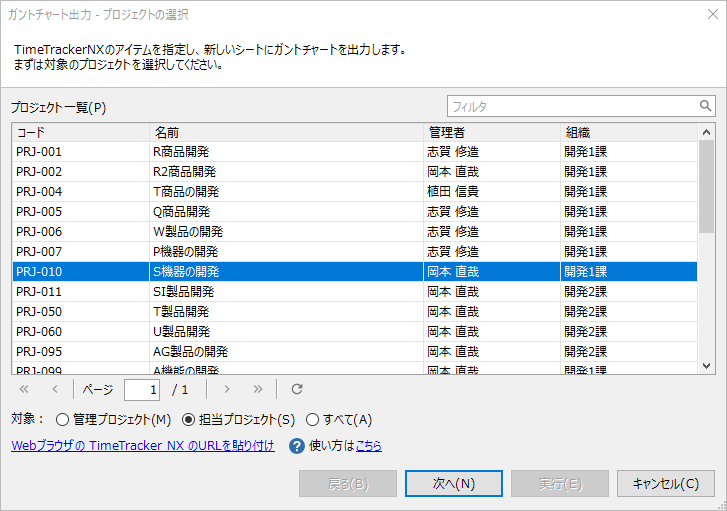

  2. 表示される「インポート-プロジェクトの選択」ダイアログで、データをインポートするプロジェクトを選択し、「次へ」をクリックします。

    プロジェクトの選択からアイテムの選択までの操作は、「TimeTracker NXからデータをインポート」と同じです。

    詳細な操作は、次のリンクを参照ください。: 「新しく表を作成する

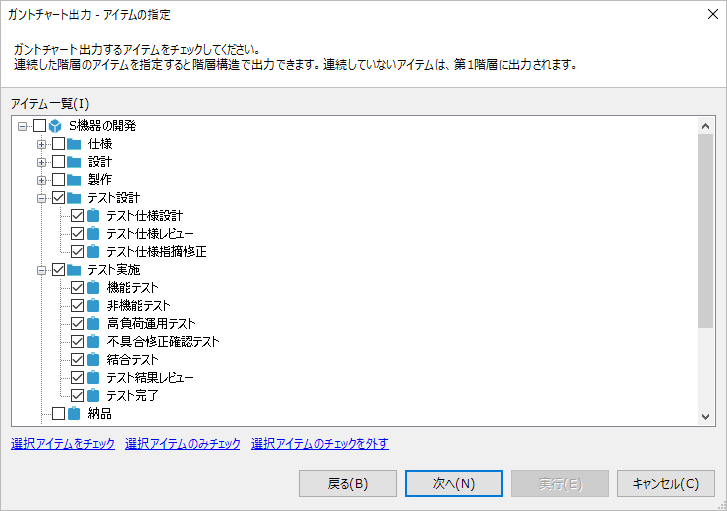

  3. 「アイテム一覧」にて、インポート対象とするワークアイテムにチェックを入れて、「次へ」をクリックします。
    親のアイテムをチェックすると、その配下の子アイテムすべてがチェックされます。

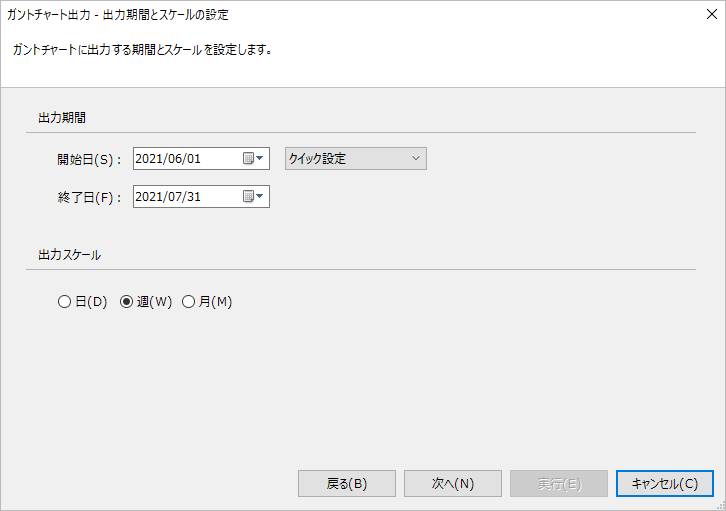

  4. 「出力期間とスケールの設定」ダイアログにて、ガントチャートの出力期間と 期間の表示スケールを指定し、
    「次へ」をクリックします。

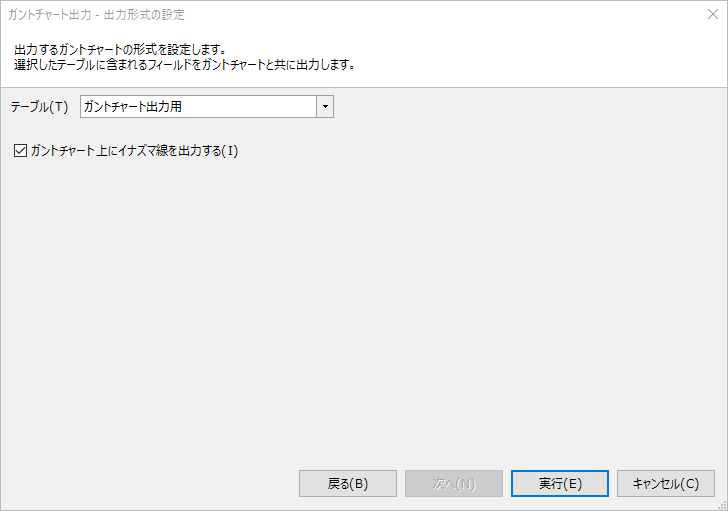

  5. 「出力形式の設定」ダイアログにて、出力するフィールドを含むテーブルを指定して、「実行」をクリックします。
    イナズマ線も出力する場合は、「ガントチャート上にイナズマ線を出力する」をチェックします。

    選択可能なテーブル

    選択したプロジェクトで定義されたテーブルが対象です。
    テーブルが存在しない場合は、次のリンクの方法でテーブルを定義してください。: 「新しいテーブルを作成する

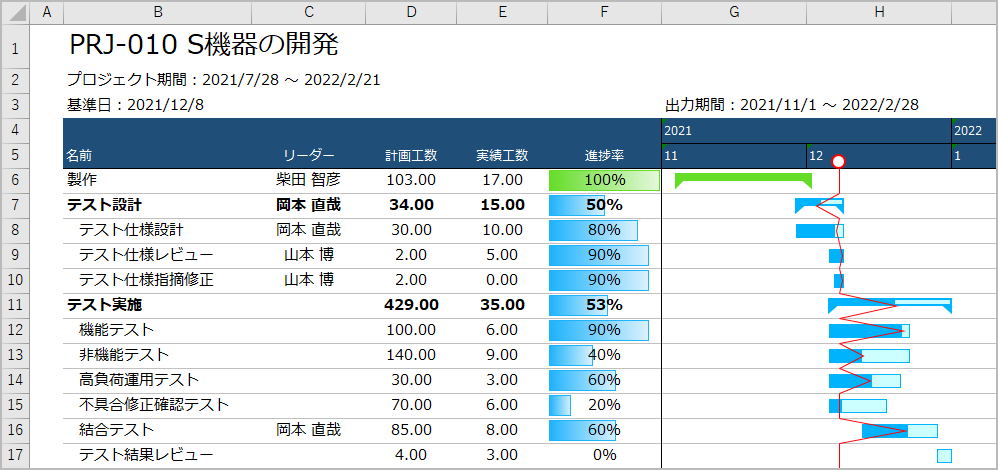

  6. 開いているExcelに「GanttChart」シートを追加し、以下の情報を出力します。

    ・ 計画線
    ・ 進捗率線
    ・ 進捗状況
    ・ 当日線
    ・ イナズマ線(出力を指定した場合のみ)
